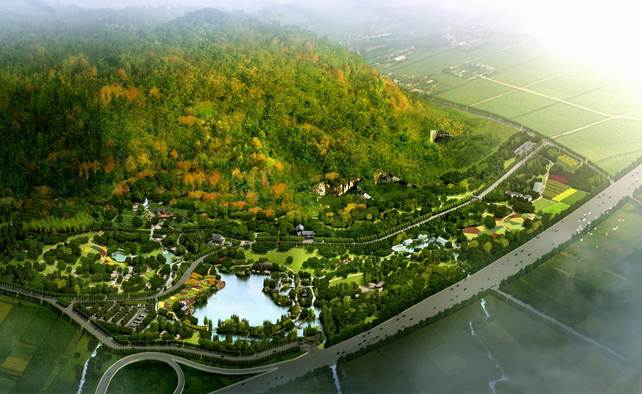

三、建设情况
根据规划方案,森林公园一期项目建设,分东侧文殊寺景区、南侧植物园景区、西侧生态果园景区三大景区。2010年底三大景区相继开工建设,计划2012年5月,森林公园一期工程全部建设完工。截止2012年2月底,完成了包括东侧景区文殊寺工程、望湖茶楼、游客中心,南侧植物园景区菖蒲茶庄、阳山诗廊,西侧生态果园景区等工程,占总工程量的85%。计划3月底完成东侧景区所有项目工程, 4月底举行东侧景区试开园仪式。南侧植物园景区一期工程正在加快进度,计划2012年上半年进行部分开园。于此同时,植物园二期项目也正在抓紧前期开工准备工作,目前已完成施工图设计。
|
